Trục đường động lực ven biển kết nối các phân khu là hạ tầng xương sống của một dải đô thị lấn biển. Khác với đường nội khu, tuyến trục này chạy dọc theo bờ biển, gánh lưu lượng lớn, chịu tải trọng công trình và tác động trực tiếp của môi trường biển. Vì vậy, tiến độ thi công trục đường động lực ven biển kết nối các phân khu không chỉ là câu chuyện của máy móc và nhựa đường, mà là thước đo mức độ sẵn sàng hạ tầng của toàn bộ dự án.
- Trục đường động lực ven biển kết nối các phân khu là gì?
- Các hạng mục thi công chính và cách đọc tiến độ
- 1. Hạng mục nền đường và xử lý đất yếu
- 2. Hạng mục cầu, cống và công trình thoát nước
- 3. Hạng mục thảm nhựa đường bờ biển
- 4. Hạng mục hạ tầng kỹ thuật và chiếu sáng
- Bảng đối chiếu hạng mục và dấu hiệu tiến độ thực tế
- Yếu tố ảnh hưởng đến tiến độ thi công trục ven biển
- Điều kiện tự nhiên và môi trường biển
- Mức độ đồng bộ giữa các nhà thầu
- Nguồn vật liệu và chuỗi cung ứng
- Yêu cầu kỹ thuật và nghiệm thu
- Ý nghĩa kinh doanh của tiến độ trục đường động lực
- Rủi ro cần theo dõi khi đánh giá tiến độ
- Cách theo dõi tiến độ qua video và hình ảnh thi công
- Kết luận
Bài viết này tiếp cận tiến độ dưới góc nhìn quy hoạch – hạ tầng: hạng mục nào đang được ưu tiên, cách đọc tiến độ thảm nhựa đường bờ biển, các yếu tố vận hành và chi phí ảnh hưởng tới tiến độ, cùng những rủi ro cần theo dõi. Nội dung không đưa ra dự báo lợi nhuận hay khuyến nghị đầu tư cá nhân.

Trục đường động lực ven biển kết nối các phân khu là gì?
Trục đường động lực (hay còn gọi là trục đại lộ ven biển) là tuyến giao thông cấp cao nhất trong một khu đô thị lấn biển, có chức năng kết nối thông suốt toàn bộ dải bờ biển dài hàng chục cây số của các phân khu. Tuyến này thường đảm nhận đồng thời nhiều vai trò:
- Giao thông liên phân khu: cho phép di chuyển giữa các phân khu chức năng mà không phải đi vòng qua đường nội bộ.
- Trục hạ tầng kỹ thuật: là nơi bố trí hệ thống cấp thoát nước, điện, chiếu sáng, viễn thông dọc bờ biển.
- Trục cảnh quan: tạo mặt tiền biển cho các phân khu, ảnh hưởng trực tiếp đến giá trị sử dụng và khai thác quỹ đất.
- Trục phòng hộ: kết hợp với đê, kè và hệ thống thoát nước để kiểm soát xâm nhập mặn và nước biển dâng.
Về bản chất, đây là hạ tầng có tính “mở khóa”: khi tuyến trục chưa thông, các phân khu phía sau gần như không thể vận hành đầy đủ. Ngược lại, khi tuyến trục hoàn thiện, giá trị sử dụng của toàn dải bờ biển thay đổi về chất.
Các hạng mục thi công chính và cách đọc tiến độ
Tiến độ thi công trục đường động lực ven biển kết nối các phân khu thường được chia theo chuỗi hạng mục kỹ thuật. Mỗi hạng mục có đặc thù riêng và không thể đánh giá tiến độ chung chỉ bằng một con số phần trăm.
1. Hạng mục nền đường và xử lý đất yếu

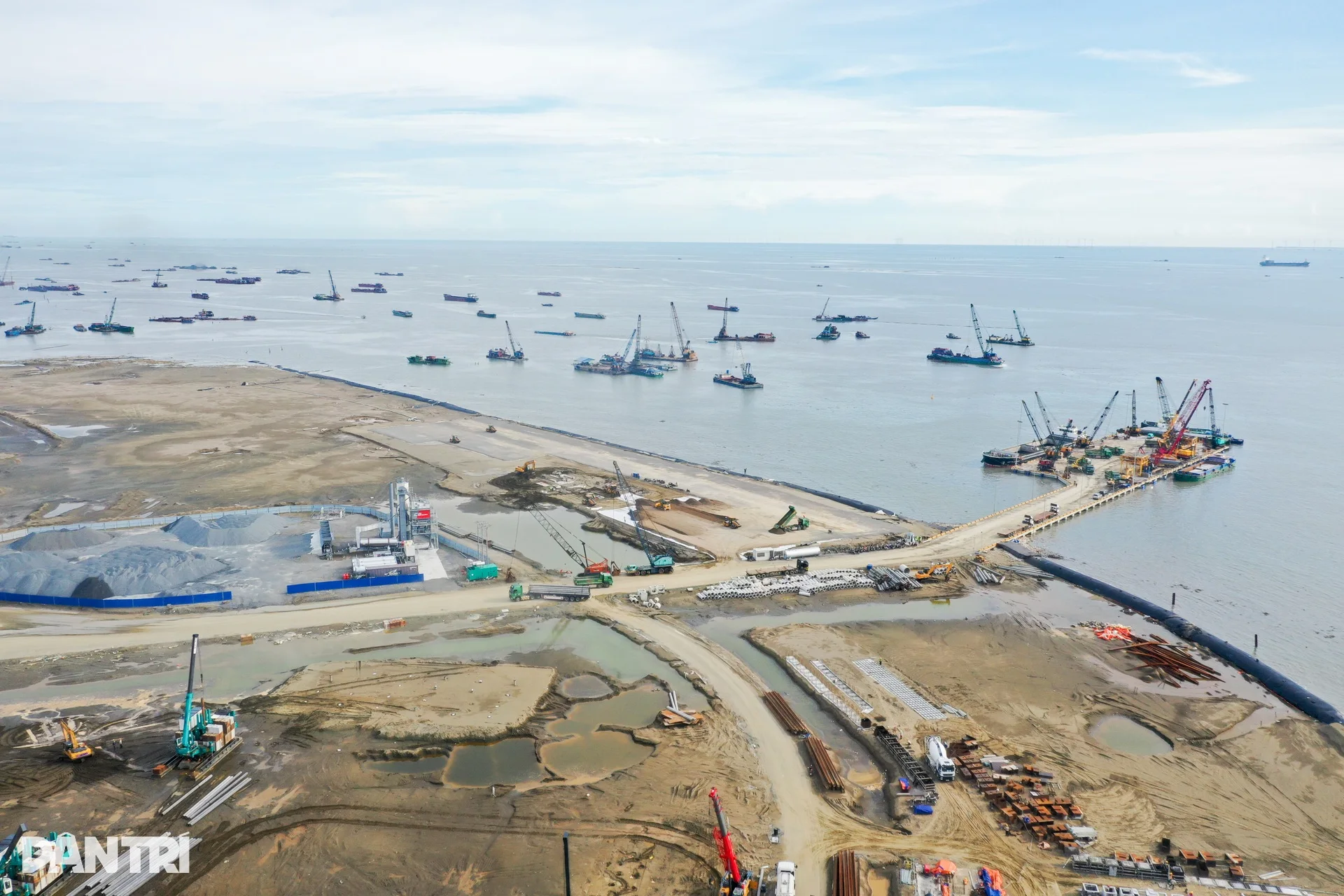

Đây là hạng mục nền tảng, quyết định toàn bộ tiến độ phía sau. Với đất lấn biển, nền đường thường cần thời gian cố kết, xử lý đất yếu bằng các giải pháp như bấc thấm, cọc đất – xi măng hoặc gia tải. Đặc điểm của hạng mục này:
- Thời gian chờ cố kết không thể rút ngắn tùy ý nếu không thay đổi giải pháp kỹ thuật.
- Tiến độ được đo bằng mét dài nền đường đạt cao độ thiết kế, không phải bằng khối lượng đất đắp.
- Sai lệch cao độ hoặc lún nền sẽ kéo theo lỗi mặt đường về sau.
2. Hạng mục cầu, cống và công trình thoát nước
Trục ven biển thường cắt qua nhiều tuyến thoát nước, kênh nội khu và cửa biển. Cầu, cống là các điểm nghẽn tiến độ điển hình vì phụ thuộc vào thi công móng, trụ và dầm. Khi đọc tiến độ, cần phân biệt:
- Cầu đã hợp long hay chưa.
- Mặt cầu đã đổ bê tông asphalt hay chưa.
- Hệ thống thoát nước dọc tuyến đã đấu nối đồng bộ hay chưa.
3. Hạng mục thảm nhựa đường bờ biển
Thảm nhựa là hạng mục được quan tâm nhất vì nó là dấu hiệu hữu hình của tiến độ. Tuy nhiên, cần phân biệt rõ các lớp:
- Lớp móng cấp phối: tạo nền chịu lực, thường thi công trước.
- Lớp bê tông nhựa: có thể chia thành lớp thô và lớp mặt, mỗi lớp có yêu cầu nhiệt độ và độ chặt riêng.
- Lớp hoàn thiện: vạch sơn, gờ giảm tốc, biển báo, chiếu sáng.
Việc thấy máy thảm nhựa hoạt động trên một đoạn tuyến không đồng nghĩa toàn tuyến đã xong. Tiến độ thảm nhựa đường bờ biển cần được đọc theo từng đoạn, từng phân khu và theo mức độ đồng bộ với các hạng mục khác.
4. Hạng mục hạ tầng kỹ thuật và chiếu sáng
Hệ thống điện, nước, viễn thông và chiếu sáng dọc tuyến thường được thi công song song hoặc sau khi nền đường ổn định. Đây là hạng mục dễ bị đánh giá thấp nhưng lại ảnh hưởng trực tiếp đến khả năng đưa tuyến vào khai thác.
Bảng đối chiếu hạng mục và dấu hiệu tiến độ thực tế
| Hạng mục | Dấu hiệu tiến độ có thể quan sát | Ý nghĩa với toàn tuyến |
|---|---|---|
| Nền đường, xử lý đất yếu | Nền đạt cao độ, hết thời gian chờ cố kết | Điều kiện tiên quyết để thảm nhựa |
| Cầu, cống, thoát nước | Hợp long, đổ mặt cầu, đấu nối cống | Loại bỏ điểm nghẽn cục bộ |
| Thảm nhựa đường bờ biển | Máy thảm hoạt động theo đoạn, lớp mặt hoàn thiện | Dấu hiệu tuyến sắp thông xe |
| Hạ tầng kỹ thuật, chiếu sáng | Trụ điện, cống cáp, hệ thống thoát dọc tuyến | Điều kiện khai thác an toàn |
| Hoàn thiện, an toàn giao thông | Sơn vạch, biển báo, gờ giảm tốc | Điều kiện đưa vào sử dụng chính thức |
Bảng trên cho thấy tiến độ không phải một con số duy nhất. Một tuyến có thể đạt 80% khối lượng nhưng vẫn chưa thể khai thác nếu thiếu một cầu hoặc một đoạn thoát nước chưa đấu nối.

Yếu tố ảnh hưởng đến tiến độ thi công trục ven biển
Điều kiện tự nhiên và môi trường biển
Thi công ven biển chịu tác động trực tiếp của thủy triều, sóng, gió mùa và mưa. Các hạng mục như kè, cống, cầu thường bị giới hạn bởi cửa sổ thi công theo con nước. Đây là yếu tố khách quan, không thể xử lý bằng cách tăng nhân lực đơn thuần.
Mức độ đồng bộ giữa các nhà thầu
Một trục đường dài hàng chục cây số thường được chia cho nhiều nhà thầu theo đoạn. Tiến độ chung phụ thuộc vào đoạn chậm nhất. Nếu một đoạn vướng giải phóng mặt bằng hoặc vướng kỹ thuật, toàn tuyến không thể thông xe đồng bộ.
Nguồn vật liệu và chuỗi cung ứng
Nhựa đường, cát, đá và bê tông cần được cung ứng liên tục theo tiến độ thảm. Thiếu vật liệu hoặc giá vật liệu biến động có thể làm gián đoạn thi công, đặc biệt ở giai đoạn thảm nhựa – giai đoạn cần tính liên tục cao.
Yêu cầu kỹ thuật và nghiệm thu
Mỗi lớp thảm nhựa cần được nghiệm thu trước khi thi công lớp tiếp theo. Quy trình này đảm bảo chất lượng nhưng cũng tạo ra độ trễ nhất định. Bỏ qua bước nghiệm thu có thể tiết kiệm thời gian ngắn hạn nhưng gây rủi ro dài hạn cho mặt đường.
Ý nghĩa kinh doanh của tiến độ trục đường động lực
Dưới góc nhìn kinh doanh, tiến độ trục đường động lực ven biển kết nối các phân khu ảnh hưởng đến ba nhóm yếu tố:
- Khả năng khai thác quỹ đất: phân khu chỉ có thể bàn giao và đưa vào sử dụng khi tiếp cận được tuyến trục.
- Chi phí vận hành: tuyến trục hoàn thiện giúp giảm chi phí di chuyển nội bộ và chi phí hạ tầng tạm.
- Trải nghiệm khách hàng: mặt tiền biển và khả năng kết nối trực tiếp là yếu tố cạnh tranh giữa các phân khu.
Cần lưu ý: tiến độ thi công là dữ kiện kỹ thuật, không phải cam kết về hiệu quả đầu tư. Việc tuyến đường hoàn thiện không đồng nghĩa với việc mọi phân khu đều khai thác thành công như nhau.
Rủi ro cần theo dõi khi đánh giá tiến độ
- Rủi ro kỹ thuật: lún nền sau thảm, nứt mặt đường, thoát nước không đồng bộ.
- Rủi ro tiến độ: một hạng mục nhỏ như cống hoặc cầu có thể chặn toàn tuyến.
- Rủi ro vận hành: chiếu sáng, an toàn giao thông và phòng hộ ven biển chưa hoàn thiện.
- Rủi ro thị trường: tiến độ hạ tầng không tự động chuyển thành nhu cầu sử dụng.
Người theo dõi dự án nên đối chiếu tiến độ thực tế với kế hoạch công bố, đồng thời kiểm tra tính đồng bộ giữa các hạng mục thay vì chỉ nhìn vào hình ảnh thảm nhựa.
Cách theo dõi tiến độ qua video và hình ảnh thi công
Video ghi lại tiến độ thi công tuyến đường bờ biển là nguồn thông tin trực quan, nhưng cần đọc đúng cách:
- Xác định đoạn tuyến trong video thuộc phân khu nào.
- Phân biệt thảm nhựa lớp móng với thảm nhựa lớp mặt.
- Kiểm tra sự hiện diện của hệ thống thoát nước, chiếu sáng và an toàn giao thông.
- Đối chiếu thời điểm ghi hình với mốc tiến độ được công bố.
Cách đọc này giúp tránh nhầm lẫn giữa một đoạn tuyến hoàn thiện cục bộ với toàn tuyến đã sẵn sàng khai thác.

Kết luận
Tiến độ thi công trục đường động lực ven biển kết nối các phân khu là chỉ báo quan trọng về mức độ sẵn sàng hạ tầng của một dự án lấn biển. Tiến độ thực chất được quyết định bởi hạng mục chậm nhất, đặc biệt là nền đường, cầu cống và tính đồng bộ của hạ tầng kỹ thuật. Thảm nhựa đường bờ biển là dấu hiệu dễ quan sát nhưng không đủ để kết luận toàn tuyến đã hoàn thành.
Với góc nhìn quy hoạch – hạ tầng, việc theo dõi tiến độ nên dựa trên dữ kiện quan sát được, đối chiếu với kế hoạch công bố và đánh giá cân bằng giữa cơ hội khai thác và rủi ro kỹ thuật, vận hành. Đây là cách tiếp cận thực tế để hiểu đúng giá trị của tuyến trục ven biển trong tổng thể dự án.
